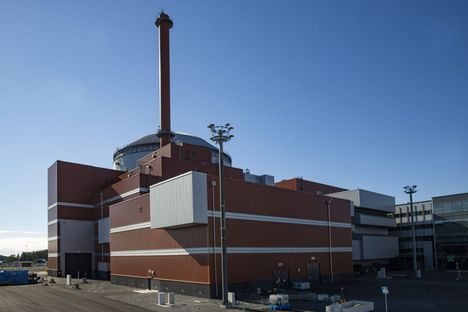

Olkiluodon kolmosreaktori alkaa tuottamaan sähköä jälleen tiistaina, kun sen koekäyttöä jatketaan tauon jälkeen. Koekäyttö keskeytyi lokakuussa, kun voimalan turbiinilaitoksen syöttövesipumppujen juoksupyöristä havaittiin vaurioita.
Ydinvoimalan omistava Teollisuuden Voima (TVO) kertoi viime viikolla, että Olkiluoto 3:n säännöllinen sähköntuotanto alkaa 8. maaliskuuta. Aiemmin TVO arvioi kaupallisen tuotannon käynnistyvän 6. helmikuuta.
Lue lisää: TVO: Olkiluoto 3:n kaupallisen sähköntuotannon alkaminen lykkääntyy maaliskuulle
TVO:n mukaan koekäytön aikana sähköä tuotetaan noin 1,3 terawattituntia. Ennen kaupallisen sähköntuotannon aloittamisessa laitoksessa täytyy tehdä vielä noin kymmenen merkittävää testiä.
Säännöllisen sähköntuotannon lykkääntyminen maaliskuulle tarkoittaa sitä, että Olkiluoto 3 ei ole täysin käytössä talven kulutushuippujen aikaan. Lämmityskaupan kulutushuiput ajoittuvat tyypillisesti tammi–helmikuuhun.
Koekäyttö jatkuu yhtiön mukaan ensin 11 päivää kestävällä testijaksolla, jonka aikana Olkiluoto 3:n tuotantoteho vaihtelee voimakkaasti. Täyden tehon testien jälkeen sähköntuotanto keskeytetään noin neljäksi viikoksi syöttövesipumppujen tarkastusten ja laitosyksikön uudelleen käynnistämisen ajaksi.
Tämän jälkeen koekäytössä on vielä noin kuukauden kestävä tuotantojakso, jolloin Olkiluoto 3 tuottaa sähköä pääosin täydellä teholla.
Oikaisu 26.12. kello 14.38: Toisin kuin artikkelissa aiemmin kerrottiin, sähköä tuotetaan noin 1,3 terawattia, ei terawattituntia.
Oikaisu 26.12. kello 15.19: Sähköä tuotetaan noin 1,3 terawattituntia, ei terawattia, kuten jutussa aikaisemmin kerrottiin.
