Olkiluoto 3:n määrä alkaa tuottaa sähköä täydellä teholla keskiviikkona

Ydinvoimalan viimeinen koekäyttövaihe on alkamassa. Jos kaikki menee vihdoin suunnitellusti, säännöllinen sähköntuotanto alkaisi 17. huhtikuuta.

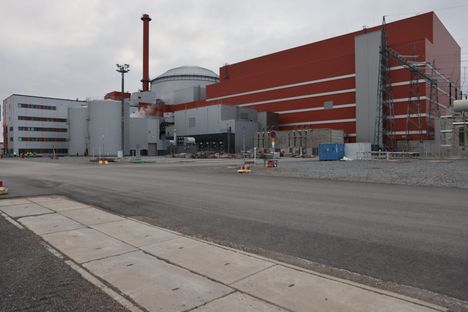

Olkiluoto 3:n säännöllisen sähköntuotannon on määrä alkaa 17. huhtikuuta.

14.3. 12:31

Olkiluodon ydinvoimalan kolmosreaktorin on määrä alkaa tuottaa sähköä jälleen keskiviikkona. Kyseessä on edelleen laitoksen koekäytön aikainen sähköntuotanto.

Voimalan omistava Teollisuuden voima (TVO) kertoo verkkosivustollaan, että voimalan on määrä pyöriä keskiviikkoiltana miltei täydellä eli 1 590 megawatin teholla.

Viimeisimmän koekäyttöjakson aikana laitosta ajetaan pääosin täydellä teholla.

Alkuvuonna Olkiluoto 3:n sähköntuotannon alkamisajankohtaa on siirretty useaan kertaan.

Lue lisää: Olkiluoto 3 myöhästyy taas

Keskiviikkona laitoksen käyttöönotto jatkuu laitostoimittajan eli ranskalais-saksalaisen Areva Siemens -konsortion viimeisillä suorituskykykokeilla, joilla pyritään osoittamaan laitoksen täyden tehon sähköntuotantoteho.

Sen jälkeen alkaa koekäytön viimeinen vaihe TVO:n laatimalla ajo-ohjelmalla, joka kestää noin 30 päivää.

Suorituskykykokeiden jälkeen alkaa reilun viikon testi, jossa on määrä osoittaa laitoksen luotettavuus eli häiriötön, yhtäjaksoinen tuotantokyky.

Viimeisessä vaiheessa taas testataan laitoksen säätöominaisuuksia. Tässä vaiheessa laitoksen teho lasketaan lyhytaikaisesti useille eri tehotasoille.

Näiden vaiheiden jälkeen säännöllisen sähköntuotannon on määrä alkaa 17. huhtikuuta.

Olkiluoto 3:n rakentaminen aloitettiin vuonna 2005. Sen oli alun perin määrä olla valmis vuonna 2009. HS kertoi helmikuussa, että varhaisimmat Olkiluoto 3:n lykkääntymisestä kertovat uutiset täyttävät pian 17 vuotta.

Helsingin Sanomat julkaisi ensimmäisen ison Olkiluoto 3:n myöhästymisestä kertovan uutisen heinäkuussa 2006. Silloin uskottiin, että kaupallinen käyttö alkaa kesäkuussa 2010.
